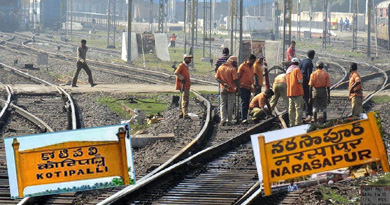

రాష్ట్ర ప్రభుత్వం రైల్వే ప్రాజెక్టులకు తన వంతు నిధులు సమకూర్చకపోవడంతో ప్రధాన ప్రాజెక్టులు, కొత్త లైన్ల నిర్మాణం ప్రశ్నార్ధకంగా మారింది. రవాణా సౌకర్యాలు కల్పిస్తేనే మౌలిక సదుపాయాలు మెరుగవుతాయి. దీనిని గుర్తించిన కేంద్ర ప్రభుత్వం పలు రైల్వే ప్రాజెక్టులను, కొత్త రైల్వే లైన్లను రాష్ట్రంలో ఏర్పాటు చేసేందుకు నిర్ణయించింది. ఈ మేరకు రైల్వేశాఖ ఆంధప్రదేశ్‌లో పది ప్రాజెక్టులు నిర్మించ డానికి రాష్ట్ర ప్రభుత్వంతో ఒప్పందం కుదుర్చుకుంది. వీటిలో 958 కీ.మీ. పొడవున, రూ.13,399 కోట్ల అంచనాతో 5 కొత్త లైన్లు; 811 కీ.మీ. పొడువున, రూ.8,935 కోట్ల అంచనాతో అయిదు డబ్లింగ్‌ ‌లైన్లు ఉన్నాయి. కొత్త లైన్లకు భూ సేకరణ, మొత్తం ప్రాజెక్టులో 25 శాతం నుంచి 50 శాతం వరకు తన వంతు వాటాగా ఆంధప్రదేశ్‌ ‌ప్రభుత్వం నిధులు సమకూర్చాలి. కానీ రాష్ట్ర ప్రభుత్వం తన వాటా నిధులు రూ.3,263 కోట్లు బకాయి ఉంది. ఈ కారణంగా కొత్త రైల్వే ప్రాజెక్టులు ఆగిపోయే ప్రమాదం ఏర్పడింది. ఈ ప్రాజెక్టుల్లో ముఖ్యమైనవి ఆంధప్రదేశ్‌లో నడికుడి-శ్రీకాళహస్తి, కోటిపల్లి- నరసాపురం మధ్య కొత్త లైన్లు. ఇవి చెన్నై, విశాఖ, చెన్నై-హైదరాబాద్‌కు ప్రత్యామ్నాయ లైన్లు. ప్రాధాన్యత రీత్యా వీటి ఏర్పాటు కూడా అత్యవసరం.

కోనసీమ వాసులకు ఉపయోగపడే కోటిపల్లి- నర్సాపురం రైల్వేలైన్‌ ‌ప్రాజెక్టు కూడా రాష్ట్ర ప్రభుత్వ అలసత్వం కారణంగా మూలనపడే పరిస్థితికి చేరింది. ఈ ప్రాజెక్టు నిర్మాణ వ్యయంలో రాష్ట్రం తన వంతు వాటా చెల్లించకపోవడమే జాప్యానికి కారణం. కోటిపల్లి నుంచి అమలాపురం, రాజోలు మీదుగా నర్సాపురానికి 57 కి.మీ. కొత్త రైల్వేమార్గం నిర్మించాలి. కోటిపల్లి నుంచి అమలాపురానికి 12.7 కి.మీ., అమలాపురం నుంచి చించినాడ వరకు 33.8 కి.మీ., చించినాడ నుంచి నర్సాపురానికి 10 కి.మీ.లుగా మూడు భాగాలుగా ఈ ప్రాజెక్టును నిర్మించాలి. 21 ఏళ్ల క్రితం ఈ ప్రాజెక్టు మంజూరైనా కేంద్రంలో భాజపా ప్రభుత్వం వచ్చేవరకు దీనికి కేటాయింపులే జరగలేదు. మోదీ ప్రభుత్వం 2014లో అధికారంలోకి వచ్చాక బీజేపీ ప్రధాన కార్యదర్శిగా బాధ్యతలు నిర్వహించిన ఈ ప్రాంతానికి చెందిన వారణాసి రాంమాధవ్‌ ‌దీనిని ముందుకు తీసుకెళ్లడానికి కృషిచేశారు. 2015 నాటికి ఈ ప్రాజెక్టు వ్యయం రూ.1760 కోట్లకు చేరింది. రాంమాధవ్‌ ‌కృషి ఫలితంగా అయిదేళ్ల పాటు కేంద్ర ప్రభుత్వం ఈ ప్రాజెక్టుకు నిధులు మంజూరుచేసింది. 2020 నాటికి రూ.798 కోట్లు విడుదల చేసింది. 2021లో ఈ ప్రాజెక్టుకు బడ్జెట్‌లో రూ.187 కోట్లు కేటాయించింది. ఇదిలా ఉంటే కేంద్ర రైల్వేశాఖ, రాష్ట్ర ప్రభుత్వాల మధ్య కుదుర్చుకున్న ఒప్పందంలో భాగంగా ప్రాజెక్టు నిర్మాణ వ్యయంలో 25 శాతం వాటా నిధులు రాష్ట్రం ఇవ్వాలి. అవరోధాల కారణంగా దీని నిర్మాణ వ్యయం రూ.2,120 కోట్లకు పెరిగింది. రాష్ట్ర ప్రభుత్వ తమ వాటాగా సుమారు రూ.525 కోట్లు చెల్లించాలి. ఆ నిధులను చెల్లించడానికి గత టీడీపీ ప్రభుత్వం, ఇప్పుడు వైకాపా ప్రభుత్వం ముందుకు రావడంలేదు. నిధులు కేటాయించాలని రైల్వే శాఖ ముఖ్యమంత్రికి లేఖ కూడా రాసింది. అయినా స్పందించలేదు. అంతేకాదు, ప్రాజెక్టు కోసం 911 ఎకరాల భూమి సేకరించాల్సి ఉండగా 400 ఎకరాలు మాత్రమే రాష్ట్ర ప్రభుత్వం సేకరించింది.

నడికుడి- శ్రీకాళహస్తి పూర్తయ్యేనా?

నడికుడి -శ్రీకాళహస్తి రైల్వేలైన్‌ ఏర్పాటుచేస్తే హైదరాబాద్‌ ‌నుంచి తిరుపతి, చెన్నై మార్గాలకు ప్రత్నామ్యాయ మార్గం ఏర్పాటవుతుంది. ప్రకాశం, నెల్లూరు, గుంటూరు, చిత్తూరు జిల్లాల్లోని పట్టణాలు, గ్రామాలకు ప్రజారవాణా; సున్నపురాయి, గ్రానైట్‌, ‌సిమెంటు, పింగాణీ వస్తువులు, పత్తి, మిర్చి, పుగాకు, మామిడి, నిమ్మ, అరటి వంటి ఆహారపదార్ధాల రవాణా అందుబాటులోకి వస్తుంది. దీనివల్ల రైల్వేకు మంచి ఆదాయం కూడా లభిస్తుంది. 309 కి.మీ. పొడవైన ఈ ప్రాజెక్ట్‌ను 2011-12 బడ్జెట్‌లో చేర్చారు.

మూడంచెలుగా దీనిని నిర్మిస్తున్నారు. 1). న్యూ పిడుగురాళ్ల-శావల్యపురం (45.55 కి.మీ.) లైను మార్చి 2020 నాటికి పూర్తయింది. 2). గుండ్లకమ్మ-కనిగిరి (80 కి.మీ) లైనులో మట్టి తరలింపు, బ్రిడ్జిల నిర్మాణానికి టెండర్లు వేశారు. 70 శాతం పనులు పూర్తయ్యాయి. పెన్నా, బెగ్గేరు నదులపై బ్రిడ్జిల నిర్మాణం పదిశాతం మాత్రమే పూర్తయింది. 3). కనిగిరి-వెంకటగిరి (180 కి.మీ.) లైను మధ్య భూ సేకరణ పనులు జరుగుతున్నాయి. నడికుడి నుంచి వయా పిడుగురాళ్ల, దాచేపల్లి, నగిరికల్లు, బ్రాహ్మణపల్లి, సంతగుడిపాడు, రొంపిచర్ల, శావల్యాపురం, వినుకొండ, ఐనవోలు, కురిచేడు, ముండ్లమూరు, దరిశి, పొదిలి, కొనకమిట్ట, కనిగిరి, పామూరు, వరికుంటపాడు, వింజమూరు, ఆత్మకూరు, రాపూరు, బాలాయపల్లి, వెంకటగిరి, శ్రీకాళహస్తి వరకు నడుస్తుంది. గతంలో 33 రైల్వేస్టేషన్లను గుర్తించి, నిర్మించాలని ప్రతిపాదన. మరో నాలుగు కొత్త స్టేషన్లకు నోటిఫికేషన్‌ ఇస్తూ రైల్వేశాఖ ఉత్తర్వులు జారీచేసింది. ఇందులో పిడుగురాళ్ల న్యూ, నెమలిపురి, కుంకలగుంట, వేల్పూరు రైల్వేస్టేషన్లు ఉన్నాయి. దీంతో మొత్తం 37 రైల్వేస్టేషన్లు ఏర్పాటవుతాయి. ప్రాజెక్ట్ ‌ఖర్చు రూ.2643 కోట్లు. ఏపీ ప్రభుత్వం భూమిని ఉచితంగా ఇవ్వాలి. ప్రాజెక్ట్ ‌నిర్మాణవ్యయంలో 50% భరించాలి. పనుల జాప్యం కారణంగా మొత్తం ప్రాజెక్ట్ అం‌చనా వ్యయం రూ.5,000 కోట్లకు చేరింది. కేంద్ర ప్రభుత్వం ఇప్పటివరకు తన వంతుగా రూ. 1400 కోట్లు ఖర్చుచేసింది. 2021-22 ఆర్థిక సంవత్సరానికి మరో రూ.1144 కోట్లు కేటాయించింది. ఆంధప్రదేశ్‌ ‌ప్రభుత్వం ఈ ప్రాజెక్టులో తన వాటాగా రూ.1351.50 కోట్లను డిపాజిట్‌ ‌చేయాలి. కానీ రూ.6 కోట్లను మాత్రమే డిపాజిట్‌ ‌చేసింది. 2,220 హెక్టార్ల భూమిని సేకరించాల్సి ఉండగా 1269 హెక్టార్లు మాత్రమే ఇచ్చింది. అందువల్ల ప్రాజెక్ట్ ఆగిపోయింది. తాను భూమి ఖర్చును మాత్రమే భరిస్తానని, ప్రాజెక్ట్ ‌నిర్మాణ వ్యయాన్ని భరించలేమని నవంబర్‌ 3, 2020‌న రాష్ట్ర ప్రభుత్వం లేఖ రాసింది. ఈ ప్రాజెక్ట్ ‌కోసం ఇప్పటికే అంగీకరించిన వ్యయ భాగస్వామ్య ఏర్పాటును కొనసాగించడానికి ఆంధప్రదేశ్‌ ‌ప్రభుత్వం నిరాకరించడం వల్ల పనులు ఆగిపోయాయి.

గుంటూరు-గుంతకల్‌ ‌మధ్య 401 కి.మీ.డబ్లింగ్‌, ‌విద్యుద్దీకరణ లైన్‌ ‌పనులకు 2017-18లో రూ. 3,631 కోట్లు మంజూరయ్యాయి. ఇప్పటివరకు రూ.1276 కోట్లు ఖర్చయింది. 2021-22లో రూ.364 కోట్లు బడ్జెట్‌ ‌కేటాయించారు. ఈ ప్రాజెక్టుకు 197 హెక్టార్ల ప్రైవేటు భూమి, ఏడెకరాల ప్రభుత్వ భూమి, 31 ఎకరాల అటవీభూమి అవసరం. అయితే 14 ఎకరాల ప్రైవేటు భూమినే సేకరించారు. మిగతా భూసేకరణ వేగంగా చేయాలి. 80 కి.మీ. డబ్లింగ్‌ ‌పూర్తయింది. అందుబాటులో ఉన్న భూమిలో మిగతా పనులు జరుగుతున్నాయి.
